Gestern auf der Baustelle heute hier im Fanclub auf der Homepage...
War heute in der Halle.
Einzelheiten zum Genehmigungsprozeß davor erspare ich Euch.
Zum Sachstand und zu den Fragen von Christin:
Durchführung im angepassten Zeitplan
Außenanlagen (Parkplätze) weit fortgeschritten. Konnte nicht erkennen (wegen der vielen Baumaschinen) wo die Busparkplätze und der Platz für den Rettungswagen sind / ist
Freifläche im Norden der Halle (für die Zuschauer über den Nordausgang erreichbar) sieht gut aus mit der Beleuchtung (wird in Kürze getestet) und den Bauminseln
in der Halle geht es aktuell um die Fliesenarbeiten in den Treppenhäusern, Fluren, Eingangs- und VIP-Bereich
Umkleiden, Duschen, Wcs und Räume für Reinigungskräfte sind gut im Plan
Teile der Lautsprecheranlage hängen
Fangnetze hängen
Raumteiler sind angebracht

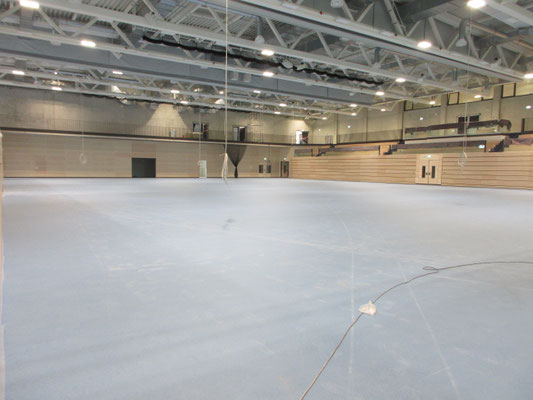

Spielfeld noch unter Abdeckung geschützt
Dämmplatten an den Wänden in der Haupthalle warten auf Anbringung. Dito die Deckenabhängungen im Eingangs- und VIP-Bereich
Malerarbeiten an den Wänden, die nicht Sichtbeton bleiben, erst in ein paar Wochen

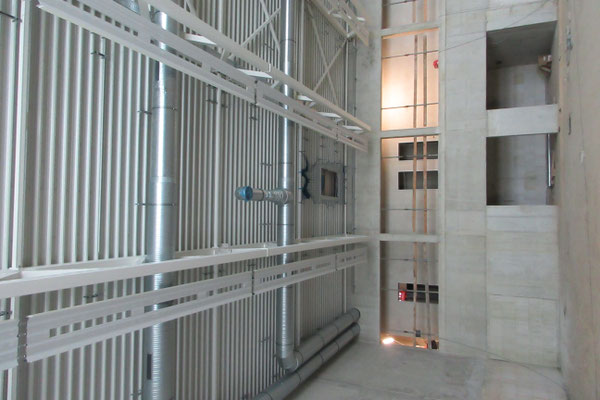

Arbeiten an den Heizungs- und Lüftungsanlagen sowie an der Stromversorgung fast fertig
In einigen Bereich fehlen noch die Deckenleuchten
Im Zuschauerbereich wird der Fußboden verlegt und die Beleuchtung der Treppenstufen angeschlossen
Zuschauerbänke sind in der Tat unterschiedlich breit (Differenz + ca. 3cm in der obersten Reihe, wo man sich auch anlehnen kann)

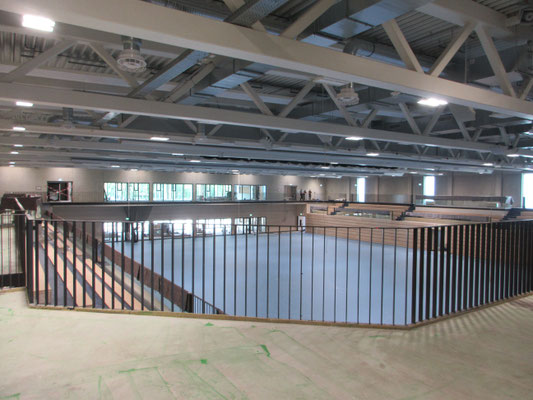

Das Gitter, das die fixen von den herausziehbaren Rängen trennt, kann komplett herausgenommen werden
In der Reihe 8 ist die Sicht auf das Spielfeld durch den Handlauf auf der Glasfront leicht eingeschränkt
Plätze für ca. 6 Rollstühle / Rollatoren auf der Westseite (mit gleicher Problematik wie in Reihe 8). Dort stehen auch Hocker für Begleitpersonen
Cateringraum Erdgeschoß ist etwas kleiner als im VIP-Bereich. Ausgabefenster (werden mit Rollos verschlossen) um die 2,5 Meter unten, 3.5 Meter oben (geschätzt)
Aus meiner Sicht ausreichend Platz für Theken in den Ecken des Umgangs
Haupteingang: 4 große Türen. Hausmeisterraum: Fenster nur nach innen klappbar
Regieraum: Fenster nur nach innen klappbar
In der kleinen Halle ähnlich wie in der Haupthalle (schön hell, auch wenn mir der dortige Sichtbeton wegen der Flecken nicht gefällt)
Dachbegrünung in Arbeit (Zugang wegen Stabilitätsproblemen des Gerüsts nur durch Arbeiter mit Seilsicherung)
Natürlich gibt es noch einige Fotos oder sonst in der Cloud.
So langsam geht es auf dem Bau der Halle Nord dem Ende entgegen...
Unser Fan KB wart wieder einmal unterwegs.
Hier die neusten Fotos ...
20.04.2025
Hier noch neue Fotos von KB...
13.04.2025
Pünktlich zum Osterfest war unser KB nochmal wieder auf der Baustelle um wieder tolle Fotos zu machen und uns zu zeigen wie weit der Fortschritt da ist. Man sieht es geht mit vollen Schritten so
langsam dem Ende entgegen.
Ja besonders die Fortführung der Parkplätze möchte ich da hervor heben... Es wird nicht für alle Dauerkartenbesitzer direkt an der Halle Parkplätze geben. Es wird aber wohl der Schulhof
weiter als Parkplatz zu Verfügung stehen und die Kurt-Schumacher-Straße ja wohl auch noch, so wie die Fans das bis jetzt gewohnt sind. Man kann auch einige Meter zu Fuß gehen.
Aktuelle Arbeiten:
- Verlegen der Basis für die Hallenböden
- Einbau der Schiebetreppen in der großen Halle
- Einbau der Geräteraumtore und der Schallschutzwände in der kleinen Halle
- Arbeiten an der Elektrik und Elektrronik
- Arbeiten an den Deckenabhängungen im Cateringbereich
- Arbeiten an den Sanitäreinrichtungen
- Fliesenarbeiten in Fluren, Treppenhäusern und Räumen einschl. Regieraum
- Fortführung Arbeiten an den Parkplätzen
- Bepflanzung von Baumscheiben auf der Freifläche Nord / beim Nebenausgang mit Hainbuchen und Eichen und Einsetzen von Beleuchtungselementen
- Abgrenzung des Regenrückhaltebeckens mit einer Buchenhecke
- Beginn der Bepflanzung im Ostteil mit weiteren Gärtnerarbeiten
Perspektive: Nach Ostern Beginn Dachbegrünung und EinbauSpielfeldboden
Und für alle die nicht in der WhatsApp Gruppe sind , hier die Anmerkungen von KB:
Der Bau geht trotz der Kälte gut voran.
Die Halle ist beleuchtet und gut geheizt.
Innen:
- Elektro- und Installationsarbeiten
- Anschluss der Klimaanlage
- Verputzen der Wände und Legen des Estrichs
- Beginn der Deckenarbeiten im Haupteingangsbereich
- Arbeiten an den Aufzügen
- In der Dreifeldhalle werden die Grundwassersperren (Teerpappen) gelegt, die nächste Woche in der Haupthalle fortgesetzt werden
Außen:
- Verblendung der Fassaden und des Dachbereichs
- Abbau weiterer Gerüste
- Fortsetzung der Pflasterarbeiten
- Verlegen von Strom- und Wasserleitungen
- Arbeiten am Elektroanlagenhaus
Scheint so, dass die Halle weitgehend bis Ende Mai fertig ist.
Liebe Grüße
K.B.
29.11.2024

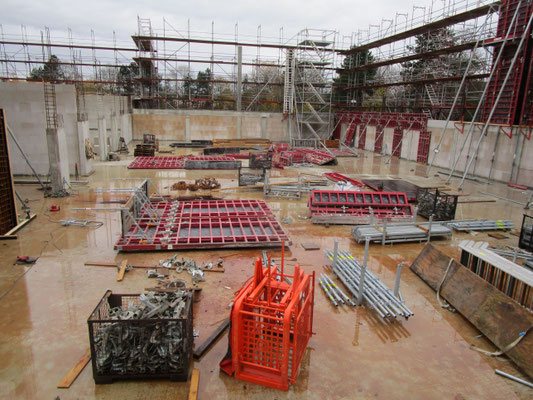

Gestern war KB wieder einmal auf der Baustelle Halle Nord II. Hier mal das Neueste:
- Offensichtlichste Veränderungen: Nach Abbau einiger Gerüste wird die bronzefarbige Fassadenverkleidung deutlicher sichtbar. Wetterabhängig dürfte die vollständige Verkleidung in 2 Wochen
fertig angebracht sein
- Die Türen des Gebäudes sind bis auf eine eingesetzt
- Elektro-, Sanitär- und vor allem die Klimaanlage arbeiten sind teilweise weit fortgeschritten
- Metall- und Glasgeländer an den Zuschauertribünen sind eingebaut. Vorbereitungen zum Streichen der Metallgeländer sind getroffen
- Der Estrichboden im 1. Stock über dem Haupteingangsbereich und in einigen Fluren ist ausgehärtet
- Der Dachbereich sollte in den nächsten zwei Wochen fertig sein. Natürlich fehlt dann noch die Begrünung der Haupthalle, die im Frühjahr folgt
- Leitungen zur Stromversorgung der Halle wurden gelegt und können in Kürze angeschlossen werden
- In der kleinen Halle sind die Halterungen im Boden für die Turn- und Sportgeräte montiert
- Im Außenbereich folgen Pflaster- und Erdarbeiten sowie
- das Auskoffern der bisherigen Tartanflächen in Vorbereitung für den Bau der neuen Leichtathletikanlage
- Seit heute ist die Ostseite der Halle ohne Gerüst, so dass die Fensterfront gut zu sehen ist
- Alle anderen Fenster sind ebenfalls fertig
- Die Vorbereitungen für die Anbringung der Außenbeplankung (in Silber und Bronze) sind weitgehend abgeschlossen
- Der Einbau der Heizungsanlage ist im Plan. Derzeit werden die entsprechenden Deckenelemente im Eingangsbereich und in der großen Halle montiert
- Mit dem Einbau der Sanitärinstallationen wurde begonnen
- Auch die Arbeiten am Dach schreiten voran. Solaranlage auf der kleinen Halle ist montiert und verkabelt. Aktuell werden die Halterungen für die Abdeckung der Dämmung und Außenbeplankung
montiert. Ähnlich sieht es auf der Haupthalle aus, wo gerade die letzten Streifen von Teerpappe als Grundlage für die Dachbegrünung verklebt werden. Bis ins Frühjahr hinein folgen - wie auf der
kleinen Halle - die Bleche für die Abdeckung der Dämmung und das Schlussblech für die Beplankung
- Im Westen der Neuen Halle Nord haben Bagger die alten Außenspielfelder aus Tartan entfernt
- In den kommenden Wochen sollen die bereit liegenden Dämmungen der Außenfasse im Dachbereich und das Anbringen der Beplankungen folgen sowie der Einbau von weiteren Lüftungselementen in der
Haupthalle
- Ebenso werden die Elektroinstallationen fortgeführt.
Am 20.09.24 war unser Fanclub Mitglied KB war mal wieder auf der Baustelle der Halle Nord II... Es geht so langsam auch im Innenausbau vorwärts. Einige von Euch , die in der WhatsApp Gruppe vom
Fanclub sind, sehen da ja regelmäßig neue Fotos und werden auch über den Sachstand informiert. Außerdem werden diese Fotos ja dann auch in der Cloud hinterlegt.
- Dacharbeiten gehen bei dem derzeit guten Wetter voran und sollen Ende kommender Woche bezüglich der letzten Dichtungsschicht abgeschlossen werden

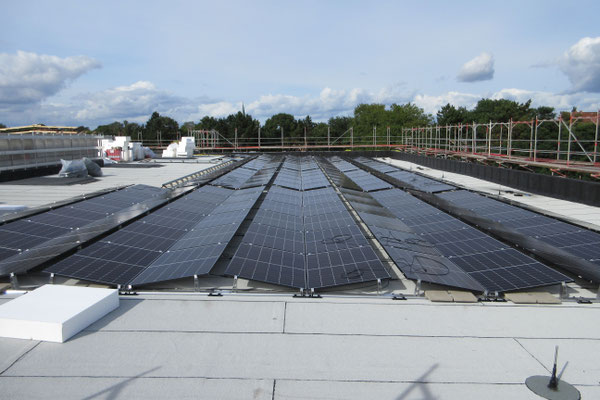

- Auf dem Dach der Zweifeldhalle sind die Solaranlagen bereits installiert
- Im Innern des Gebäudes laufen die Arbeiten zur Installierung der Lüftungs- und Heizungsanlage
- In der Haupt- und Zweifeldhalle sind die Fenster eingesetzt
- Dämmung der Außenfassade abgeschlossen
- Am 20.09. begann die Anbringung der ersten Elemente der Fassadenverkleidung im Farbton Goldbronze. Die
Fertigstellung wird sich mangels Teilen (späte städtische Entscheidung über den Farbton führte zur Verzögerung bei der Herstellung in Polen) bis ca. Ende Oktober hinziehen. (29.09.2024)
24.08.2024
Wie schon bei " Aktuelles " angekündigt war unser Fanmitglied KB wieder auf der Baustelle unterwegs und hat wieder tolle Fotos gemacht. Sie sind wie immer in der Cloud hinterlegt.
Dächer Haupt- und Zweifeldhalle sind fast dicht (an zwei Stellen sind die Regenfallrohre noch nicht ganz fertig)
Verputzarbeiten sind im Gang
Elektroarbeiten gehen voran
Regenfalllrohre sind bald fertig montiert
Anbringung Halterungen für die Heizungselemente (im Deckenbereich) haben begonnen
Einsetzen von Scheiben hat begonnen
Isolierung des Dachbereichs geht voran
18.07.2024
Richtfest am 17.07.2024 : Der BSV hat sein Wohnzimmer jetzt fast fertig... Laut Bürgermeisterin Katja Oldenburg-Schmidt liegt man im Zeitplan des 23 Millionen Neubaus , um dann im 2. Quartal 2025
fertig zu werden, rechtzeitig zur neuen Handball Saison.
04.07.2024
KB war gestern mal wieder auf der Baustelle unterwegs als ob er die Halle selbst baut und hat wieder Fotos gemacht.
Außendämmung geht dem Abschluss entgegen
Anbringung Längs- und Querelemente zur Befestigung Fassade macht Fortschritte
Stahlkonstruktion Dach in der Haupthalle wird weiß gestrichen
Stahlkonstruktion Dach Zweifeldhalle wird eingedeckt

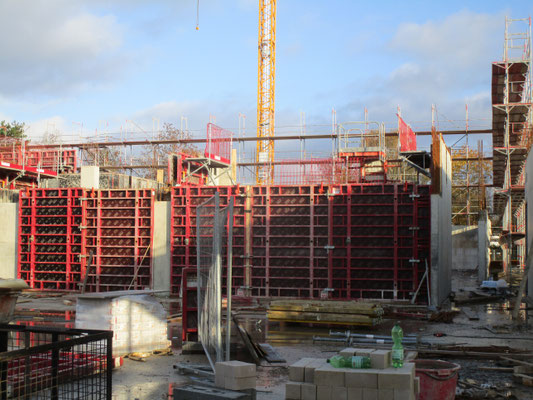

Unser Mitglied Karl Bernhard war heute mal wieder auf der Baustelle und hat aktuelle Fotos gemacht. Diese könnt ihr über folgenden Link aufrufen: https://magentacloud.de/s/ebrZTXA35i2ryFm
Wer nicht auf den Link geht , kann hier trotzdem die Bilder sehen ...
21.03.2024
Hier dann einige neue Fotos vom Hallenneubau. Es geht voran !! Danke KB wieder für die tollen Bilder!!
Fotos von der Baustelle findet ihr auch über folgenden Link:
So nach der Jahreswechselpause ging es dann ab dem 18.01.2024 wieder weiter auf der Baustelle Neubau Halle Nord. Es geht kräftig voran wie unser Fanclub Mitglied KB wieder mal zeigt in den
folgernden Fotos.(02.02.2024)
Nach der witterungsbedingten Arbeitspause Anfang Dezember ging es danach dann doch wieder weiter, um sich jetzt in die Weihnachtspause zu verabschieden. Unser Fotograf Fan KB war wieder unterwegs
und erfuhr , man will dann ab 03.01. wieder weiter bauen , wenn es das Wetter zulässt. Hier einige neue Bilder.(21.12.2023)
Fotos von der Baustelle findet ihr auch über folgenden Link:
So seit einigen Tagen ist die Bautätigkeit auf der Baustelle witterungsbedingt eingestellt.
K.B. hat trotzdem noch einige Fotos machen können. Viel Spaß beim ansehen.(05.12.2023)
Beim letzten Heimspiel habt Ihr alle es sehen können: Mit dem Hallenneubau geht es weiter voran. Wenn es denn so weiter geht, müsste der Termin zur Eröffnung wirklich zu halten sein.
Hier wieder einige neue Fotos von unserem Blitz Fotografen KB...Danke Dir dafür!!
Weitere Fotos , auch frühere Aufnahmen von der Halle könnt Ihr über die Cloud sehen , bzw. für ganz eilige Fans , auf WhatsApp in der Gruppe..(23.11.2023)
Unermüdlich geht es auf der Baustelle weiter und weiter... KB hält alles fest und ihm entgeht wirklich nichts... Tolle Fotos aus den verschiedensten Perspektiven. Ich finde man sieht schon
ziemlich viel von der Halle.(09.11.2023)
Unser Fan K.B. war wieder einmal unterwegs auf der Baustelle , die immer weitere Züge einer neuen Halle annimmt. Toll was er da wieder für Bilder geschossen hat!!! Klasse !!! Danke !!!
(04.11.2023)
So nun ist schon einiges wieder passiert auf der Baustelle... Es fand die Grundsteinlegung am 09.10. 2023 statt und nun geht es mittlerweile mit großen Schritten immer weiter. Man kann die Halle
jetzt schon gut erkennen. Kb hat wieder viele Fotos geschossen.(14.10.2023)
Am 25.08.2023 wurden 300 Kubikmeter Beton gegossen , wie uns der unser Fan KB schrieb. Er war wieder einmal unterwegs und kennt sich mittler Weile ganz gut aus auf der Baustelle. Er klettert ja
auch auf den Kran um schöne Fotos zu schießen... Ein wenig erzählt er dann auch mit dem portugiesischen Polier.
Man sieht auf den Fotos schon deutlich den Eingangsbereich... und es geht wirklich vorwärts, wer hätte das gedacht.(27.08.20233)
So hier ganz neue Bilder vom Hallen Neubau. Jetzt geht es aber mit großen Schritten voran. Man sieht es jetzt jeden Tag. Unser KB war wieder für Ecu auf der Baustelle unterwegs. ( 18.08.2023)
So unser Fan KB war wieder unterwegs und er scheut keine Mühen... Er klettert sogar auf den Kran , um die Bilder , die wirklich gut geworden sind , für uns zu schießen... Man sieht ganz deutlich
es geht immer weiter voran mit dem Fundament und den Seitenpfeilern...(15.08.2023)
Es tut sich was... Was ich am Freitag schon bei WhatsApp schrieb , auch mit den Fotos , hat unser Fan KB auch entdeckt. Die Fotos sind etwas besser geworden als meine , deswegen stelle ich seine
hier mit rein. Ja ist schon beeindruckend gewesen der Aufbau des 2. Krans. Und der Ausleger kommt über die Häuser der Wismarer Straße. Hoffentlich bleibt er stehen und die Firma ist gut
versichert.... Freitag Abend war ja schon so ein Test , mit viel Wind.. Da drehte sich der Ausleger schon ganz schön hin und her. Und es sind jetzt auch wirklich mehr Leute auf der Baustelle zu
sehen. Es tut sich also wirklich was. (24.07.2023)
So nachdem Arbeiten für das Fundament begonnen wurden , wurde auch schon der zukünftige Fahrstuhlschacht angefangen. Es geht also auch in die Höhe. Vorbei die Zeit wo alles glatt und eben war.
Jetzt liegen überall wieder Sandhaufen. Die Betonmischer werden jetzt öfter hier lang fahren und den Beton abkippen... (15.07.2023)
So sicherlich haben es von Euch schon viele gesehen, es steht schon ein Kran auf der Baustelle und ein zweiter soll noch folgen. Auch sind diverse Arbeiten an der Baustelle im Gange , um dann in
naher Zukunft mit dem eigentlichen " Hallenneubau" zu beginnen. (07.07.2023)
Einige von Euch werden es sicherlich schon bemerkt haben , so wie unser Fan KB. Ja es wird an der Baustelle " Neue Halle " wieder gearbeitet. Einige Vorarbeiten wurden ja sogar schon
eher durchgeführt, es war immer mal wieder Bewegung dort auf dem Gelände. Seit dem 27.05. werden nun die Bauarbeiten für die Neue Halle Nord fortgeführt.
Container für die Bauleitung stehen, Bagger zogen den ersten Graben für die Fundamente, die "Körbe" aus Moniereisen sind angeliefert. Die wurden gestern Nachmittag per LKW angeliefert. Noch diese
Woche werden die Gräben mit einer speziellen Schicht gefüllt, so dass die Moniereisen nicht in den Sand einsinken.
Das Schild des Bauträgers wurde ja schon vor einigen Tagen auch aufgestellt. " Rolfes - Bau - Gruppe" Ein Deutsches Mittelständisches Unternehmen aus Goldenstedt , also aus Niedersachsen
wird die Halle bauen. In der Baubranche kein unbekanntes Unternehmen wenn mich nicht alles täuscht , die schon überall gebaut haben.
01.06.2023)
So nachdem heute im Tageblatt stand , dass wir zur Spielzeit 25/26 in der neuen Halle spielen werden , wenn sich die Bauzeit nicht verzögert... sieht man seit einigen Tagen wieder einige
Handwerker auf der Baustelle der Halle... Es wird etwas gebaggert und abgepumpt... so richtig los geht es aber noch nicht. Na ja und das neue große Schild , was ja seit einigen Tagen da schon
steht , lässt erahnen , wie die Halle einmal aussehen soll.(24.04.2023)
Nachdem auch ich gestern mal wieder den Baufortschritt etwas begutachtet habe ... die großen Kieshaufen wurden eingearbeitet, schön glatt gemacht. Kann man jetzt schon das Ausmaß der Halle etwas
besser erahnen als noch vor einigen Wochen... Da dachte ich noch na jetzt kann es so langsam weiter gehen... Allerdings hatte ich da den heutigen Artikel vom Buxtehuder Tageblatt noch nicht
gelesen... Dort war zu lesen , dass die Linke Fraktion überlegt den Hallenneubau um 3 Jahre zu verschieben.... Das geht ja gar nicht , auch wenn Buxtehude sehr viele Neubau Projekte in nächster
Zeit hat... Immerhin ist diese Halle ja in erster Linie für den Schulsport gedacht , um die in die Jahre gekommene Halle am SZN dann zu ersetzen. Das kann ja wohl nicht im Interesse aller sein ,
besonders der Schüler bzw. der anderen Hallennutzern.
Danke an unser Fanclub Mitglied K.B. der auch wieder etwas unterwegs war und einige Fotos gemacht hat. (01.10.2022)
Die Zufahrt ist ja schon einige Zeit wieder Frei , wie Ihr ja schon mitbekommen habt. Aber es geht auch weiter mit dem Hallenneubau , auch wenn es "nur" weitere Vorbereitungsarbeiten sind . Die
Sandberge müssen verteilt werden und auch Split wird weiter in den Grund eingearbeitet. (06.09.2022)
Die Zufahrt ist bald wieder Frei !!
Hier mal wieder was neues vom "Hallenneubau"... (weil man sieht ja noch nix von der Halle) Es wurden und wurden aber weitere wichtige Arbeiten durchgeführt. So wurden 400 m Stromkabel verlegt ,
eine Baustraße weiter gebaut. Das Grundwasser weiter abgesenkt und wohl auch ein Rückhaltebecken gebaut... Es geht stetig voran , auch wenn wie oben schon geschrieben , von der Halle noch nichts
zu sehen ist. (23.05.2022)
Das Neueste vom Gelände des Neubaus der Sporthalle
- Seit dieser Woche finden keine Arbeiten mehr statt ( ab 25.04.2022)
-Auskofferung des Moors und Sandauffüllung abgeschlossen, Schotterung von Flächen hat begonnen
